金华禾辛电子防护材料厂成立于2000年,是一家专业生产防静电抗菌卷材、抗菌商用卷材、防静电块材的制造商。

施工方案

施工方案

一、施工前的现场环境要求

1、PVC防静电卷材施工前必须保证施工场地上方吊顶和墙体施工已全部结束,保证上方无杂物掉落损伤地坪或卷材。

2、确保每300m2预埋一处可接地点。

3、施工现场已配备照明及220v电源并已通电。

4、现场通风良好,温度在8℃~35℃

二、对现场基础(毛坯)地坪要求

1、目测地坪无起砂、无裂缝、无油污,敲击无空鼓。

2、地面平整、不平整度≤2mm/2m

3、地坪干燥,含水率≤4.5%

4、地坪的水泥沙浆硬度≥1.5Mpa

5、底层基础地坪已做防水防潮层。

三、前期准备

1、熟悉现场,了解用户对现场的管理规定,以确保施工过程严格遵守,文明施工。与用户沟通现场可能遇到的困难并预先提出解决方案,并获认可。

2、制定详细的施工进度计划,并获用户认可。

3、组织施工队伍,备齐施工设备、材料及工具,进入现场。

4、PVC卷材到达工地,规范堆放,报用户验收。

四、施工工序

1、检查地坪质量及现场处理:测量地坪平整度、硬度、缺陷情况,如有不符合地面要求的采取修复,直至达标。

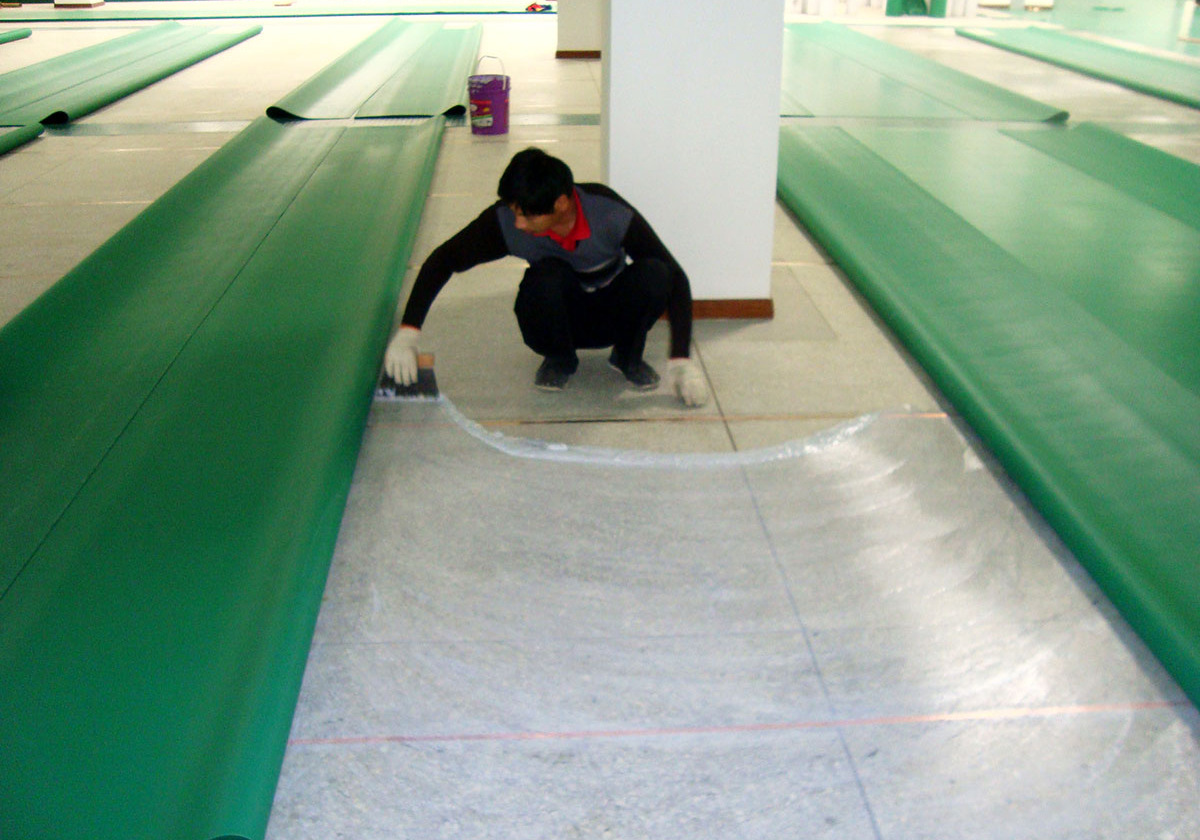

2、地面处理:涂高分子乳液界面剂,密封基层毛孔及缝隙,增强界面粘接力,保证自流平层与地坪的强力结合。

3、自流平施工:保证地面平整光滑,增强地面整体受力,保证后道卷材铺设后平整美观。

4、导电网铺设基准线:使用15mm×0.03mm的铜箔,并以1560mm×1500mm的井字格铺设,用专用胶粘于自流平之上。

5、铺设PVC卷材:在自流平上用锯齿刮板均匀涂刮防静电专用胶,PVC卷材铺设后用滚筒均匀滚压,增强自流平和PVC卷材的粘接,确保卷材不起翘、不起泡。

6、开设焊接槽:用专用开槽机在板缝之间开出3.0mm的均匀槽缝,槽深约为1.5mm。

7、卷材焊接:用PVC焊条专用焊枪焊缝,用专用割刀切平凸出地板部分的焊条,使整个地面平整一致。

8、接地:导地网引出装置接地。

9、地面清洁:完成以上工作后,用湿布加少量清洗液清洁地面,拖把拖干(不打蜡)。

10、测量电阻:与用户一起测量PVC卷材接地电阻。

11、参加用户组织的地面验收。

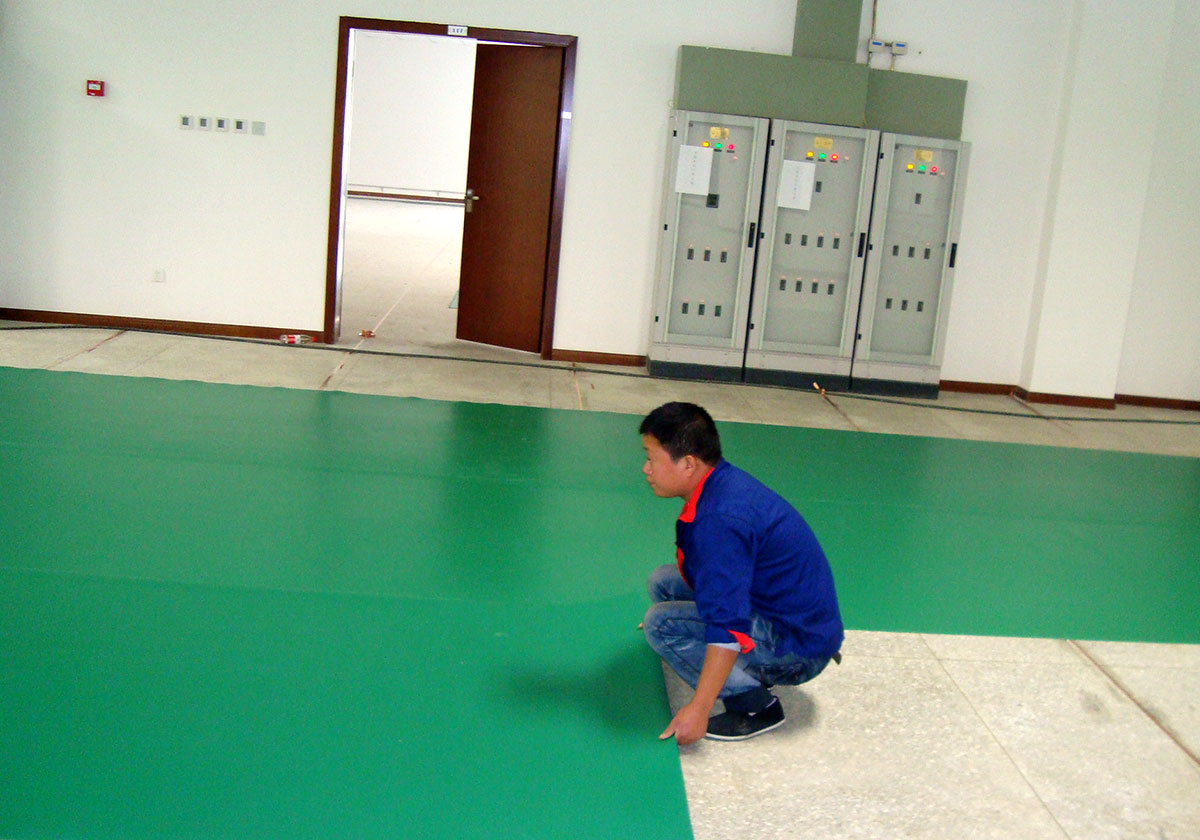

  • 检查地坪质量及现场处理

  • 地面处理

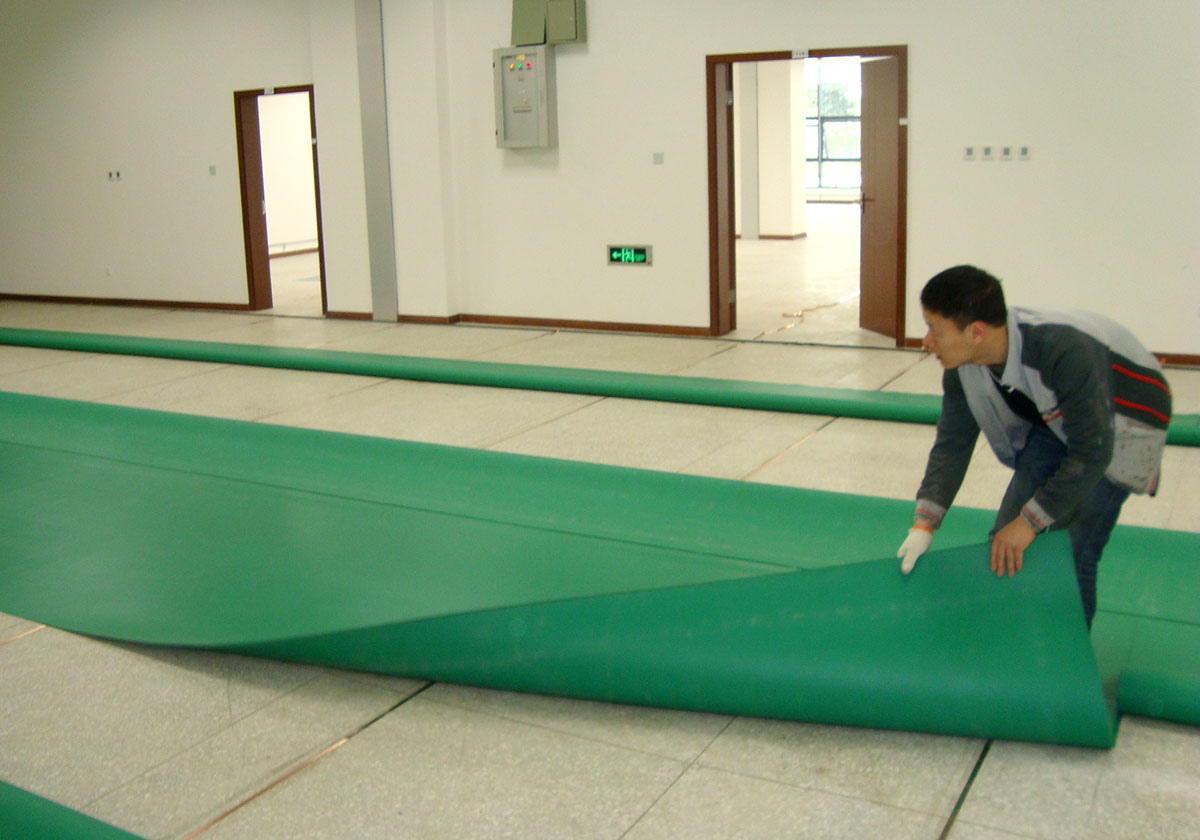

  • 铺设PVC卷材

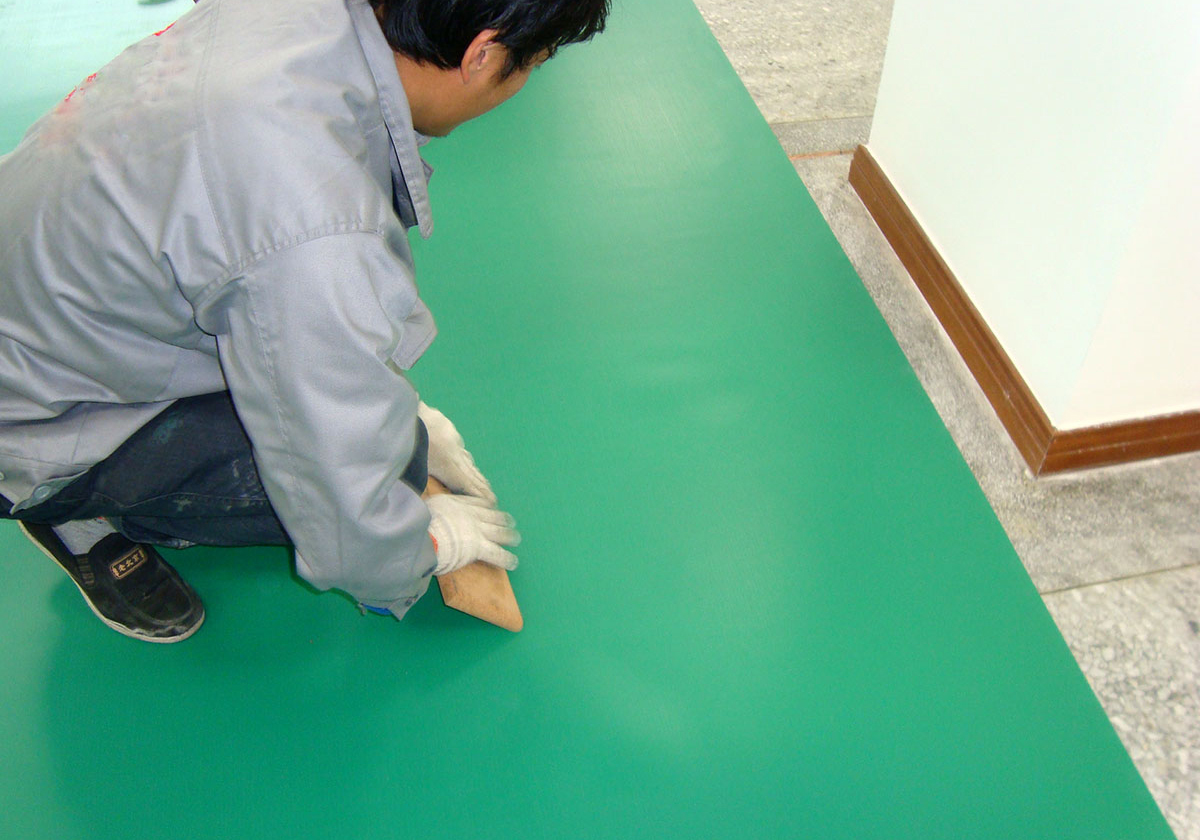

  • 铺设PVC卷材

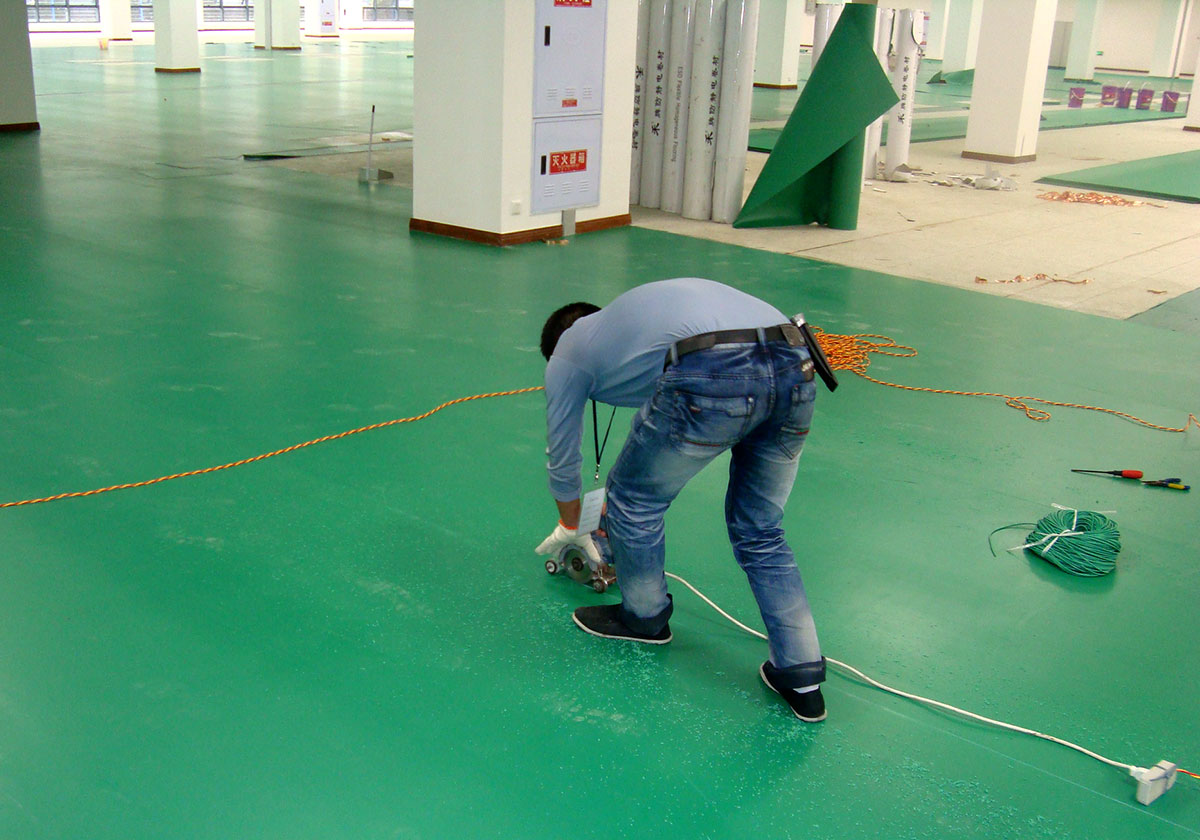

  • 开设焊接槽

  • 开设焊接槽

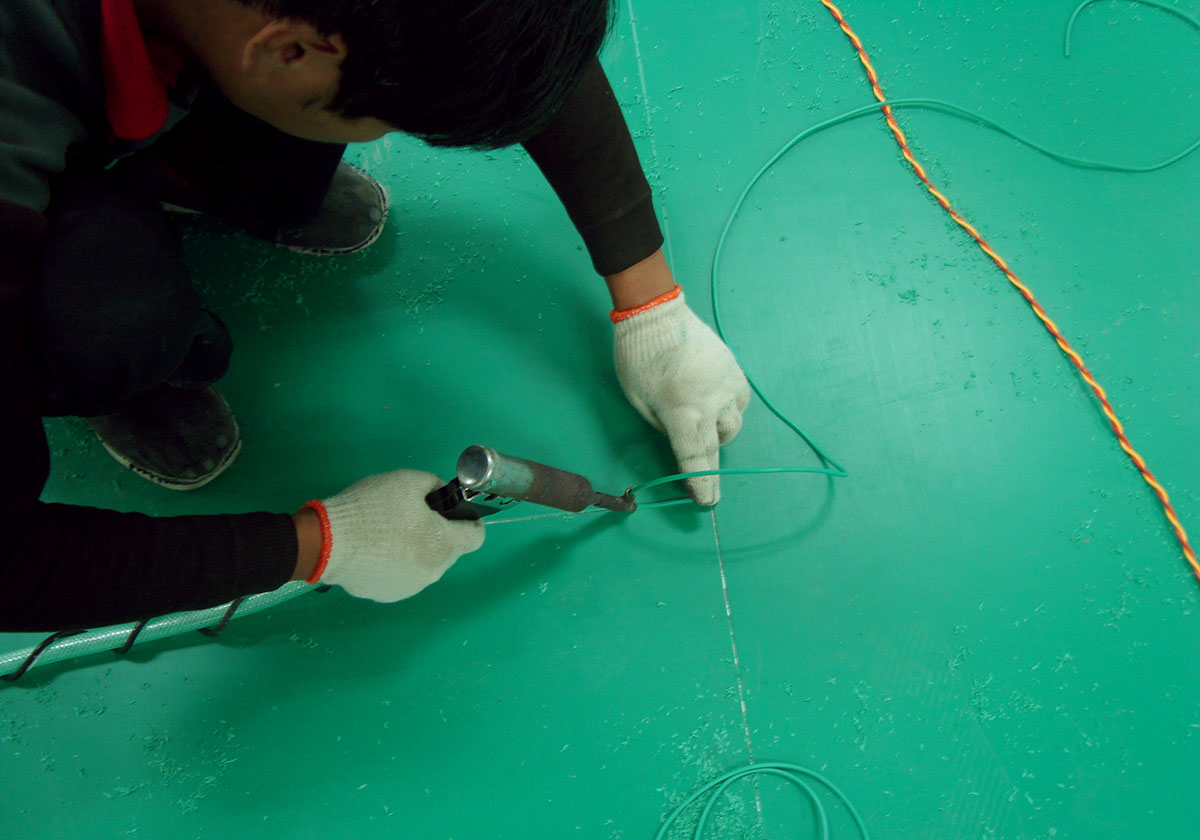

  • 卷材焊接

  • 卷材焊接

  • 卷材焊接

  • 卷材焊接
